➲ 某个汇水区域的78个测量点的临时测量,测量周期为4个月; ➲ 测量降水-径流测量,以修订总体排水计划(GEP) ; ➲ 为排水管网实时控制系统(RTC)的实施奠定基础; ➲ 将测量数据用于外水分析。

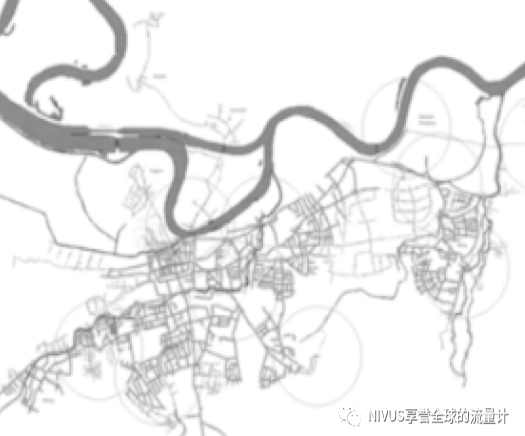

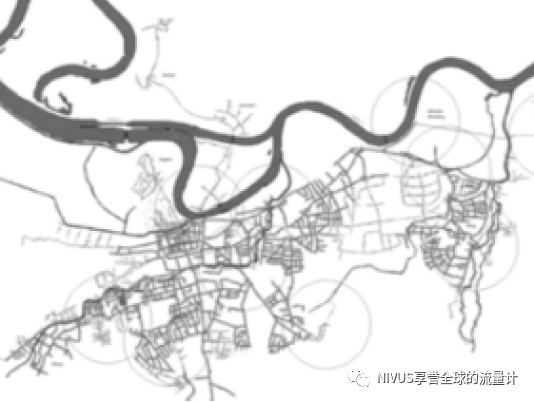

❶ 根据汇水区域特点,确定排水管网中的测量点; ❷ 选择适用的流量、液位和雨量测量设备; ❸ 制定73个流量/液位测量点,以及5个雨量测量点的实施时间表; ❹ 基于排水管网规划的针对性流量测量; ❺ 与客户密切配合,进行现场流量测量及分析; ❻ 基于水力学和可达性的测量点评估。

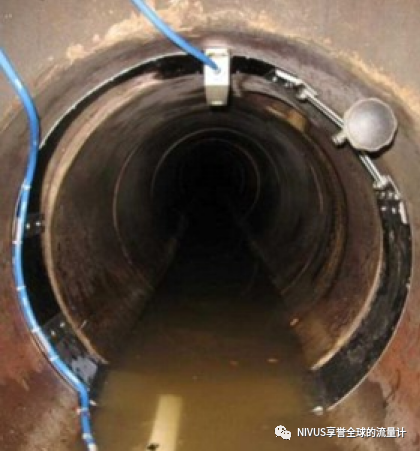

➥ 在5个工作日内安装测量技术并调试所有测量点; ➥ 14天测量点维护(数据备份、电池更换、目视检查、功能检查,必要时清洁传感器); ➥ 达到测量目标并获得客户后续批准后,移除传感器; ➥ 提供有关流量测量活动的相关信息。

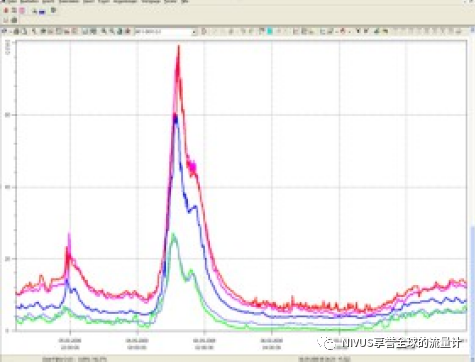

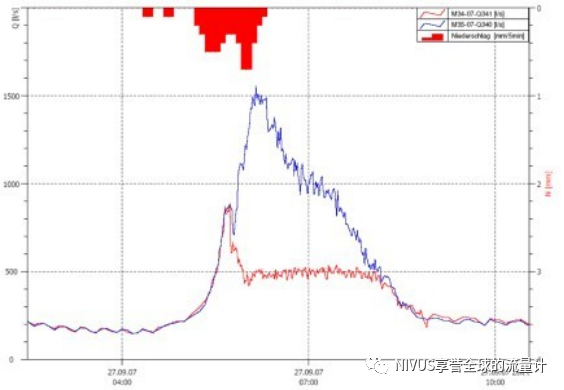

➦ 将原始数据导入数据库以实现持续可用性(软件:WISKI,Kisters AG) ; ➦ 对数据进行持续的合理性检查; ➦ 为客户提供测量数据。
➤ 详细的测量点文档; ➤ 以所需格式传输测量数据(* .txt 和 * .xls); ➤ 以每日和每周图表的形式呈现所有测量数据(* .pdf) ; ➤ 项目完成后提供资料:所有测量结果的简单直观表示以及所有相关信息。
✔ 测量结果的高精度,高可靠性; ✔ 维护工作量低。
